宝山罗泾港区罗泾作业区及陈行水库取水口调整专项规划(草案公示)
来源: 时间:2026.07.01

  为保障公众参与城市规划的权利,更好地维护公众利益,根据《中华人民共和国城乡规划法》、《上海市城乡规划条例》等要求,现将相关内容向公众公示,并听取意见。若对规划方案有意见或建议,请在公示期内通过电话或电子邮件方式进行反馈。

  规划名称:宝山罗泾港区罗泾作业区及陈行水库取水口调整专项规划

  组织编制单位:上海市交通委、上海市水务局

  公示时间:2026年6月29日-2026年7月28日

  联系电话:021-35308603(08:30-11:00,13:30-17:00)

  电子信箱:sipg_ghgs@163.com

  反馈日期:截止至2026年7月28日

  一、规划背景

  罗泾作业区是宝山罗泾港区的组成部分,是上海港集装箱运输的重要作业区。目前,罗泾港区集装箱码头改造一期工程已经建成投产,二期工程和陆岛码头正在建设,三期工程已开展建设方案深化。为保障二期工程等顺利建成投产,在《宝山罗泾港区罗泾作业区专项规划》(沪府规划﹝2022﹞247号)基础上,结合工程设计方案深化,对原规划相关地块的用地边界、用地性质进行优化调整。同时,为更好统筹港口发展与饮用水安全,对陈行水库现状取水口位置进行优化调整。

  二、规划调整范围

  港区陆域范围东至陆岛码头下游河口,南至川念路,西至涵养林、川纪路,北至长江岸线。

  水域范围为陈行饮用水水源一级保护区陈行水库、宝钢水库长江侧堤岸线外侧部分。

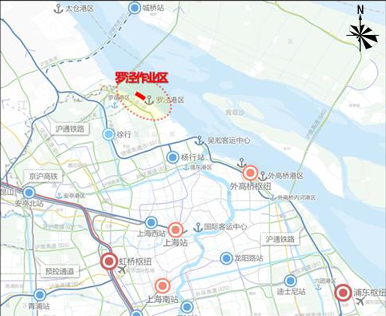

规划区位示意图

规划调整范围示意图

  三、规划调整内容

  (1)用地规划调整

  原规划01-01地块,用地性质由W3堆场用地调整为T4港口用地。根据用地权属,原地块划分为三部分,其中主体调整为01-01B地块,约42940㎡,临江地块独立划分为01-01A地块,约2204㎡,陆侧窄地块独立划分为01-01C地块,约820㎡。

  原规划01-06地块,按罗泾港区集装箱码头改造二期工程方案和用地权属,主体调整为01-06A地块,T4港口用地,约294969㎡,近规划盛丰路条状地块,独立划分为01-06B地块,T4港口用地,约5491㎡,其他用地并入相邻西侧地块。

  原规划01-02地块,T4港口用地,按用地权属调整地块边界,用地面积约467386㎡。原规划01-03和01-04地块,按用地权属合并为01-04地块,T4港口用地,约1121276㎡。靠近新川沙河端,结合罗溘河出江通道规划方案,预留约100米宽用地空间,划分为01-03地块,用地性质调整为X城市发展备建用地,约75480㎡。

  原规划01-07地块,结合罗蕩河出江通道规划方案和罗泾港区三期工程设计方案,划分为三个地块,主体01-07C地块,T4港口用地,拟为三期工程用地,约358405㎡,01-07A地块,预留罗蕴河出江通道规划空间,用地性质调整为x城市发展备建用地,约34234㎡,其他规划为01-07B地块,T4港口用地,约112689㎡。

  01-05地块不在本次规划调整范围,无调整。

  (2)取水口调整

  陈行水库现状设有两个取水泵站,第一取水泵站取水能力为160万m³/d,取水口距岸边约240米;第二取水泵站取水能力为430万m³/d,取水口距岸边约680米。

  规划上移调整陈行水库取水口,布置于宝钢水库外侧的陈行饮用水水源一级保护区内,距离现状罗分码头约2300米,调整后的取水口距离现状陈行水库第二取水口约1000米,距离宝钢水库堤顶约950米。

  规划新建4个取水头,通过4路进水管与现状进水管衔接,接入现状陈行水库取水泵站。

  规划陈行水库取水口上移方案,应保证取水规模维持原有的两处取水泵站取水能力之和,并满足取水水质稳定,且较现状不降低的要求。

原用地图则

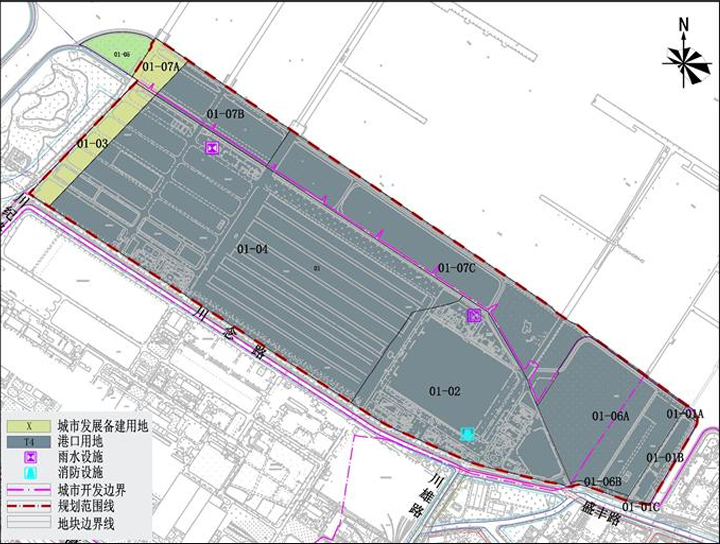

规划调整后用地图则

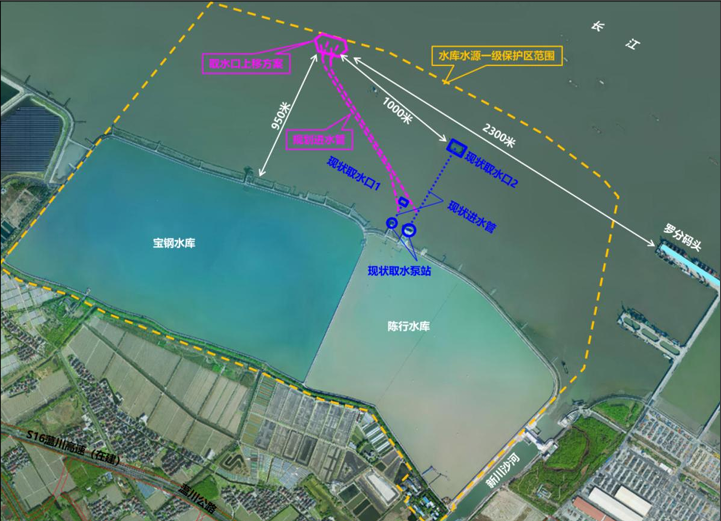

陈行水库取水口调整方案示意图

  (3)相关规划协调

  规划不涉及基本农田、城市开发边界调整。

  本此规划港区上游临近陈行水库,港口用地的建设使用应符合饮用水源保护区相关规定。

  港区规划范围内其他市政设施无调整。
