南干线改造工程专项规划实施深化公示

信息明细属性

一、规划背景

根据《上海市污水处理系统及污泥处理处置规划(2018-2035)》,上海市中心城污水系统主要形成石洞口、竹园和白龙港3个集中处理外排区。南干线为白龙港片区3大污水主管之一,自上世纪70年代建成至今已历经多次改造,已接近设计寿命。管位上方存在一定数量的房屋和市政管线,且近年来事故频发,其中70%集中在3号泵站以东老箱涵段,给城市安全造成一定的隐患。

为了配合龙东大道快速化工程建设,同时消除南干线老箱涵的安全隐患,经市、区相关管理部门和单位多次协商,计划对南干线3号泵站以东段全线改造。2018年4月24日上海市发展和改革委员会以沪发环资〔2018〕47号文下发了《关于南干线改造工程项目建议书的批复》;2018年8月17日《南干线改造工程专项规划》(沪府规〔2018〕157号)获上海市人民政府批复;2019年,结合深化的设计方案,编制了《南干线改造工程专项规划-局部调整》,对南干线改造工程进行了局部调整。

二、2018年8月《南干线改造工程专项规划》概况

南干线改造总管管径为DN2700~DN3500,西起3号泵站、东至6号泵站,沿泵站公路、景明路、龙东大道、龙东支路、人民塘路等敷设,全长约21公里。

为便于施工、今后养护管理以及地区污水管接入,沿线设置工作井或接收井、连通管闸门井、支线阀门井、透气井等附属设施共约84座。

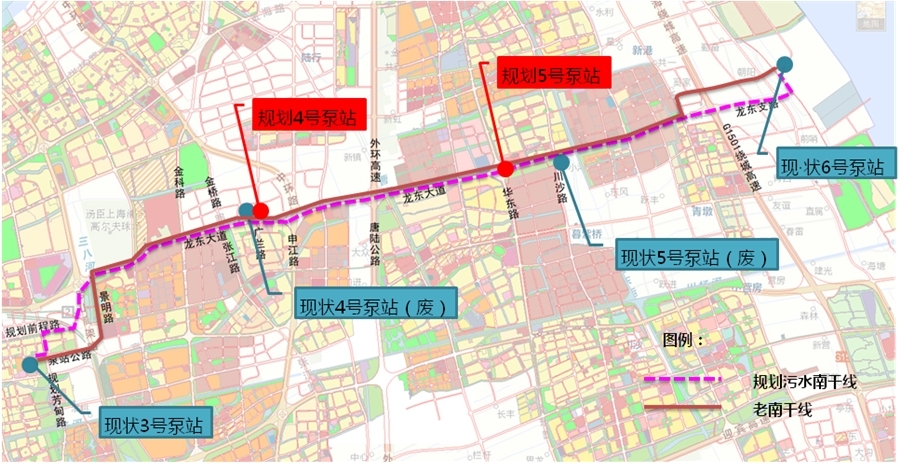

南干线改造工程选线路由示意图

三、2019年《南干线改造工程专项规划-局部调整》概括

考虑龙东大道快速化工程建设以及G1501东合庆镇基本农田的布局,在规划南干线走向基本不变、4号和5号泵站选址维持原方案的前提下,对南干线进行了局部调整。调整内容如下:

(1)管道部分:调整长度约19.1公里;

(2)附属设施:工作井、连通管闸门井、支线阀门井、透气井等附属设施调整40座、取消19座。

四、本次专项规划实施深化

随着龙东大道快速化工程的建成、南干线工程方案的深入,原专项规划相关附属设施及管道与相关工程、用地产生矛盾,需予以调整。

本次调整主要包括管线和附属设施2大部分内容。

管线部分:调整长度累计13.1公里。

附属设施:工作井、连通管闸门井、支线阀门井、透气井等附属设施调整11座、取消16座。

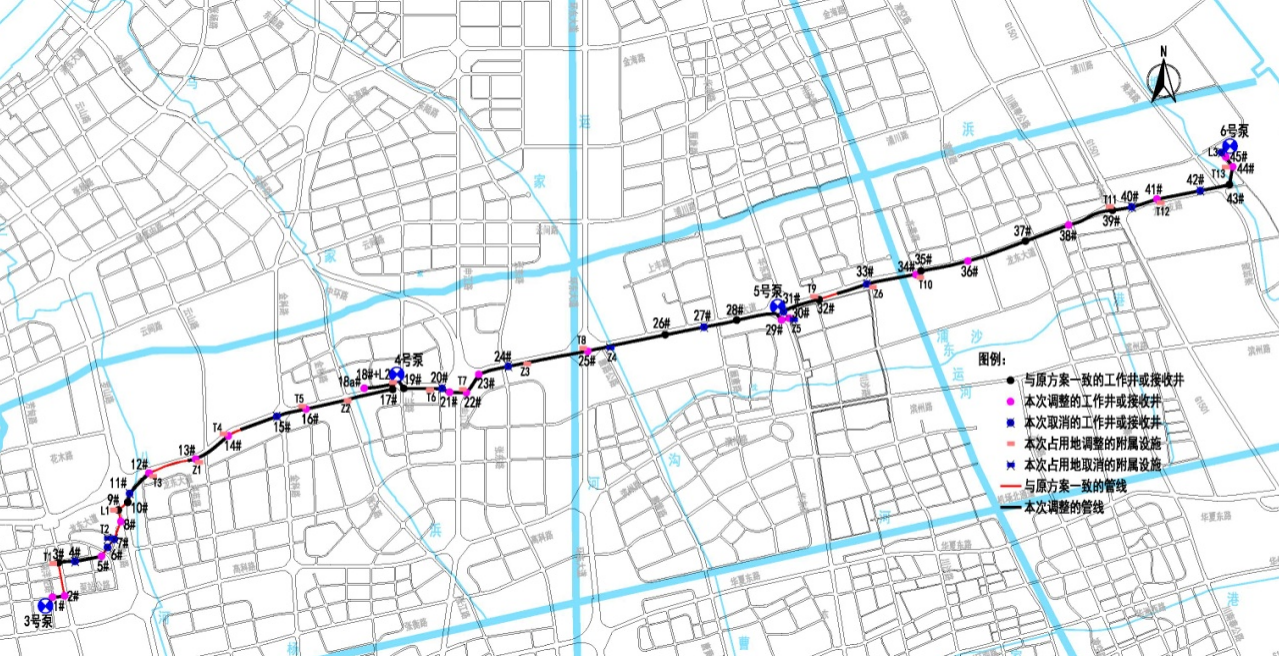

本次专项规划实施深化范围示意图

五、联系方式

按照有关规定,现将实施深化的方案(草案)予以公示,征询公众意见,若对本方案有调整意见或建议,请在公示期内通过电话或电子邮件方式进行反馈。

公示时间:2023年4月14日至2023年4月21日

意见收集时间截止5月4日
